地坪涂料

热线电话

400-611-9311

水性地坪涂料
您当前的位置 : 首 页 > 产品中心 > 环氧自流平地坪系列
环氧净味自流平地坪

环氧净味自流平地坪

  • 所属分类:环氧自流平地坪系列
  • 浏览次数:
  • 发布日期:2021-02-24 10:52:11
  • 产品概述

环氧净味自流平地坪

一.环氧净味自流平地坪施工依据:

1. GB50209-2010《建筑地面工程施工质量验收规范》

2. JGJ/T175-2018《自流平地面工程技术标准》

3. GB/T22374-2018《地坪涂装材料》

环氧净味自流平地坪施工方案

环氧净味自流平地坪施工方案

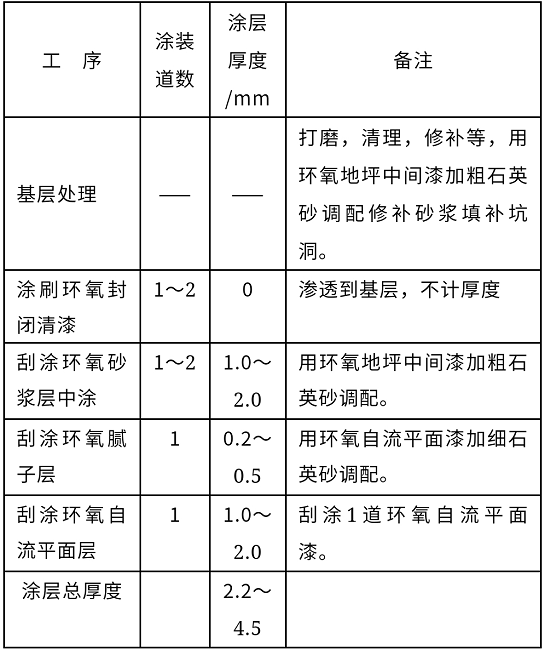

二.环氧净味自流平地坪施工流程

环氧净味自流平地坪施工流程

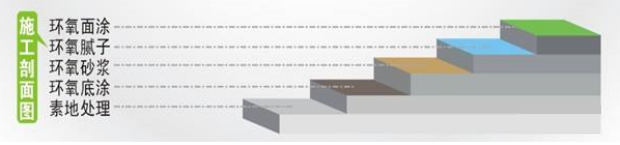

三.环氧净味自流平地坪施工剖面图

环氧净味自流平地坪施工剖面图

四.环氧净味自流平地坪施工工艺

基层要求

1. 结构与地面隐蔽工程验收完毕;

2. 基层平整度用2米靠尺检查,不应大于3mm/2m;

3. 抗压强度≥25MPa;

4. 表面抗拉强度≥1.5MPa;

5. 基层含水率≤8%;

6. 有防水防潮要求的地面(地下室,地下车库等),基层应包含防水防潮层;

7. 基层表面不得有起砂、空鼓、起壳、脱皮、疏松、麻面、油脂、灰尘、裂纹等缺陷;

环境条件

1. 施工环境温度适宜在10℃~30℃之间;基层表面温度不宜低于5℃,环境温度高于露点温度3℃;

2. 施工环境空气相对湿度≤80%,面漆施工时相对湿度宜≤60%;

3. 施工时需避免强风气流和高温高湿环境作业。

4. 施工现场应保持通风、严禁烟火,不得进行切割和电气焊操作、施工用材料应远离热源、火源。施工时,现场应避免被灰尘、飞虫、杂物等污染。

配合条件

1. 施工现场必须配比又三相四线380V交流电和220V交流电;并具有干净的施工和防火用自来水;

2. 甲方协调联系工程现场附近材料库房1~2间,便于存放施工工具和原材料;

3. 施工用原材料、设备、工具应分类挂牌存放,并由专人保管,库房应防雨防潮并注意材料保质期;

4. 办理好施工人员出入证及原材料、设备、工具及车辆的出入手续。

5. 施工前应按照施工方案进行技术交底。

基层处理

1. 当基层抗压强度和表面抗拉强度未达到标准要求时,应采用补强处理或者打掉混凝土层后重做。

2. 将混凝土基层作业面整体打磨喷砂,清除表面的水泥浮浆、疏松层以及粘附的垃圾杂物。然后用无尘清扫机和大型吸尘器清除打磨的灰尘。

3. 彻底清除表面的油污,用专用的碱性除油剂处理,然后用清水冲洗干净。

4. 清除积水,并使受潮处彻底干燥。如基层渗水,需提前做好防水抗渗处理。

5. 基层裂缝修补时,宜先采用机械切割成V型槽,切割深度宜为基层混凝土厚度的1/2~2/3,宽度宜为10mm~20mm,然后先刷环氧封闭清漆,再用环氧砂浆修补并打磨平整,如果深度较深,需要多次修补。

6. 基层表面的孔洞和显著凹陷处,可在刷完环氧封闭清漆后,用环氧砂浆来修补填平,实干后打磨平整并除尘。

7. 打磨后发现新的裂缝进行切割修补。

8. 当基层的空鼓面积不大于1㎡时,可采用灌浆法处理;当基层空鼓面积大于1㎡时,应剔除并重新施工。

9. 基层表面有起砂、起壳、脱皮、疏松、麻面、油脂等缺陷时,应采用抛丸、铣刨等方法,必要时应做补强处理或重新施工,直到达到施工要求。

刷涂环氧封闭清漆(底漆)

1. 按比例将环氧渗透漆的组分A与B混合,并用搅拌器搅拌均匀, 采用滚涂/刷涂施工,如遇混凝土基层起砂严重,表面质量不高等情况导致封闭效果不好,可以刷涂2道封闭漆,以基层表面刚刚饱和为佳。环氧封闭底漆可渗透到混凝土基层1~3mm,可达到封闭基层表面与材料粘结效果,渗透底漆完全固化后,方可进行下道涂料施工。

刮涂环氧砂浆中涂

1. 环氧封闭底漆施工8小时(常温25℃下)后,可以进行环氧砂浆中涂的施工。

2. 先用搅拌器将环氧地坪中间漆的组分A搅拌均匀,再按比例加入组分B并搅拌均匀,然后加入粗石英砂(80目~120目),继续搅拌均匀。

3. 用专用刮板将配好的材料根据地面情况进行刮涂找平。较大的V型槽,分割槽,以及其他缺陷,需要多次填充方可填平。

4. 环氧砂浆中涂层施工8小时后,用大型打磨机将中涂层打磨平整,并用吸尘器将粉尘清除干净。

刮涂环氧腻子层

1. 先将环氧地坪中间漆的组分A搅拌均匀,再按比例加入组分B并搅拌均匀,然后加入细石英砂(500目~1000目),继续搅拌均匀,配成环氧腻子。

2. 用专用刮板将环氧腻子批刮到环氧砂浆层表面,刮涂1道。

3. 环氧腻子层施工8小时后,用打磨机打磨平整并用吸尘器将粉尘清除干净。

刮涂环氧净味自流平面漆

1.用将环氧地坪面漆的组分A搅拌均匀,然后按比例加入组分B,用搅拌机搅拌均匀,用专用刮刀进行整体刮涂作业区域。

2.注意事项:施工及固化期内完全封闭施工区,严禁交叉作业避免灰尘对施工面影响;施工面彻底清洁无异物且涂装均匀无漏涂、无缩孔、无气泡;施工作业人员必须重新更换工作服及鞋子,以保证作业时工作面彻底无尘影响。

3.封闭养生24小时即成环氧砂浆地坪。72小时后可步行,7天后可重压。

质量检验和验收

1做好的环氧地坪表面表面要求平整、光滑,无气泡、浮色发花、裂纹、砂眼、滚筒印、油花、缩孔、针孔等缺陷。表面颜色和光泽应均匀一致,无明显差异,符合设计要求。

5. 自流平涂层厚度要达到客户要求。

6. 耐冲击性要求0.5m高度冲击,无裂纹、无剥落。

7. 耐磨性≤0.6mm。

8. 坡度、缝格平直度和接缝高低差要满足设计或业主要求。

验收

1. 进场材料应提供产品合格证、使用说明书和型式检验报告。

2. 环氧地坪工程检验验收文件应包括中间交接记录、隐蔽工程交接记录和交工验收等资料。

3. 工程未交工验收,不得投入生产使用。

4. 环氧地坪工程质量检验验收应在自检合格的基础上,确认达到验收条件后再进行。

5. 环氧地坪工程检验项目至少有80%的检验点合格,且不合格的点不影响使用。

6. 应具有完整的施工方案和质量验收记录表,并有监理和业主代表签字确认。

环氧净味自流平地坪

上一篇:环氧自流平地坪漆2021-02-24
下一篇:环氧防静电自流平地坪2021-02-24

最近浏览:

相关产品

相关新闻
